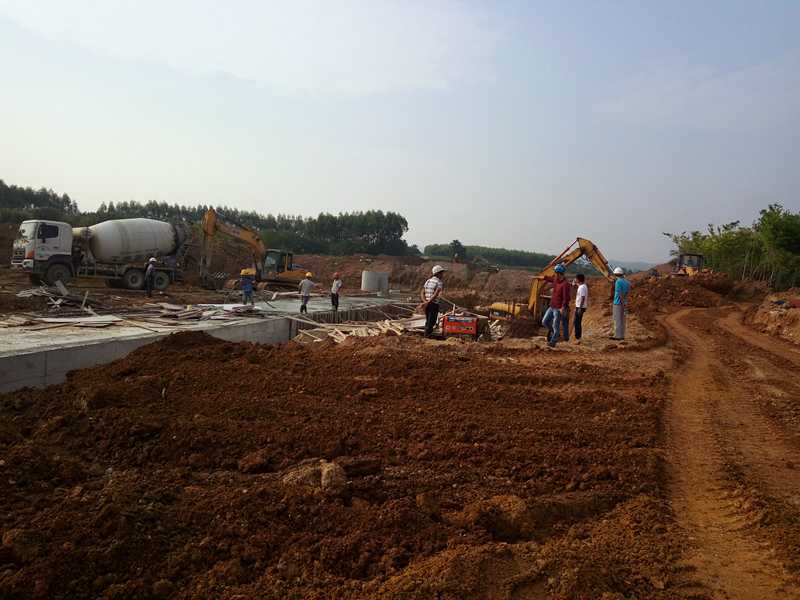

吳圩鎮3號路排水暗渠砼施工

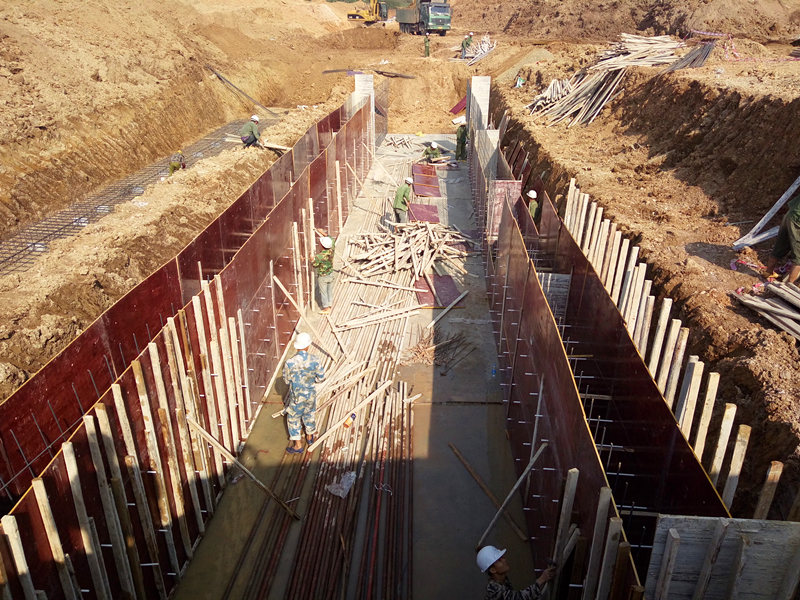

吳圩鎮3號路排水渠墻身模板施工
一場冬雨一場寒,連日的降雨降溫,并沒有澆滅綠港集團“筑路人”的工作熱情。在吳圩鎮3號路現場,路基、排水工程正在緊張施工中,5臺挖掘機,2臺鏟車,1臺壓路機,1臺砼泵送車,12臺運輸車輛及60名施工工人正在現場開展作業,場面壯觀、熱烈而有序。
吳圩鎮3號路工程是經開區2017年重大統籌推進項目,項目建成后主要服務吳圩空港商貿中心小區及B地塊項目建設,同時可以解決和轉輸吳圩鎮淥村1、2隊大片區域、友誼路(光明路口~明陽一級路段)的排水。
據悉,吳圩鎮3號路全長2737米,寬度30米,設計時速為50km/h,總投資16500萬元,其中建安費11043萬元。項目于2017年8月10正式開工建設,要求2017年底前實現友誼路以南段1500米建成通車。接到建設任務后,綠港集團高度重視,集團董事長、總經理龔國強要求集中全力,選派精干力量,抓好吳圩鎮3號路工程建設。集團副總經理鄧?yán)^慧立即組織召開項目啟動會,對項目建設工作進行了統一部署。根據工作部署,綠港集團下屬科巨公司立即著手開展各項工作,組織施工單位進行勘察現場及控制點交樁,同時與征地辦進行征地工作對接,想方設法破解現場難題,極力推進項目各項施工快速開展。
吳圩鎮3號路開工建設后,經開區黨工委書記、管委會主任何尚漢,黨工委委員、管委會副主任廖勇等領導同志多次深入項目現場指導工作,協調并解決項目建設中遇到的困難和問題,為項目快速有序推進提供了保障。項目開工初期,僅有300米工作能夠交付,所交付的工作面還存在部隊通訊光纜、高壓線及輸油管影響。未移交的工作面中,絕大多數工作面有大片苗木、魚塘及房屋拆遷,特別是苗木問題影響工作面最大,由于苗木種植密度大,種類多,大小規格雜亂,賠償標準短期內難與村民達成一致意見,極大的影響了征地工作的推進。為此,經開區黨工委委員、管委會副主任廖勇專門就吳圩鎮3號路征地工作,組織建設局、征地辦等部門多次召開項目現場協調會,在各方共同努力下,苗木賠償問題在9月中旬得以解決,新移交工作面約700米。
在施工工作面有限、受管線影響的不利條件下,科巨公司組織施工單位及時開展施工,根據征地辦交地情況,按交一米進一米的原則,步步緊逼式地施工。在已交地1000米工作面中,共完成1850米雨水排水暗渠,1750米污水管道施工,完成900米道路清表及路基換填, 400米路床調整,65000m3土方開挖,完成施工總產值約3250萬元。目前,交地工作面已基本完成路基及排水施工,即將進入路面基層施工環節??凭薰菊プ∧甑醉?xiàng)目施工的黃金期,按照綠港集團年底項目攻堅的工作部署,加大人力物力投入,加班加點趕進度,全力做好項目現場建設沖刺工作,力爭項目早日建成通車。
據了解,吳圩鎮3號路南段預計在2018年春節前將接通友誼路,屆時將極大的方便周邊居民的出行,同時確保吳圩回建房及淥村片區雨季內澇問題將得到有效解決。(科巨公司 鄧飛/文、圖)
